由我委组织实施的崇明生态岛环岛防汛提标及景观道二期工程已于10月8日全面开工建设。本工程是崇明世界级生态岛建设第四轮三年行动计划的重要项目,属于市重大工程。项目建设内容主要为防汛大堤提标改造,堤顶道路将在原有基础上扩建,贵中心管理的5座灯桩(见附件)在项目施工范围内,出于项目建设需要,我委特向贵中心申请对相关设施进行移位,涉及相关设施详细如下:

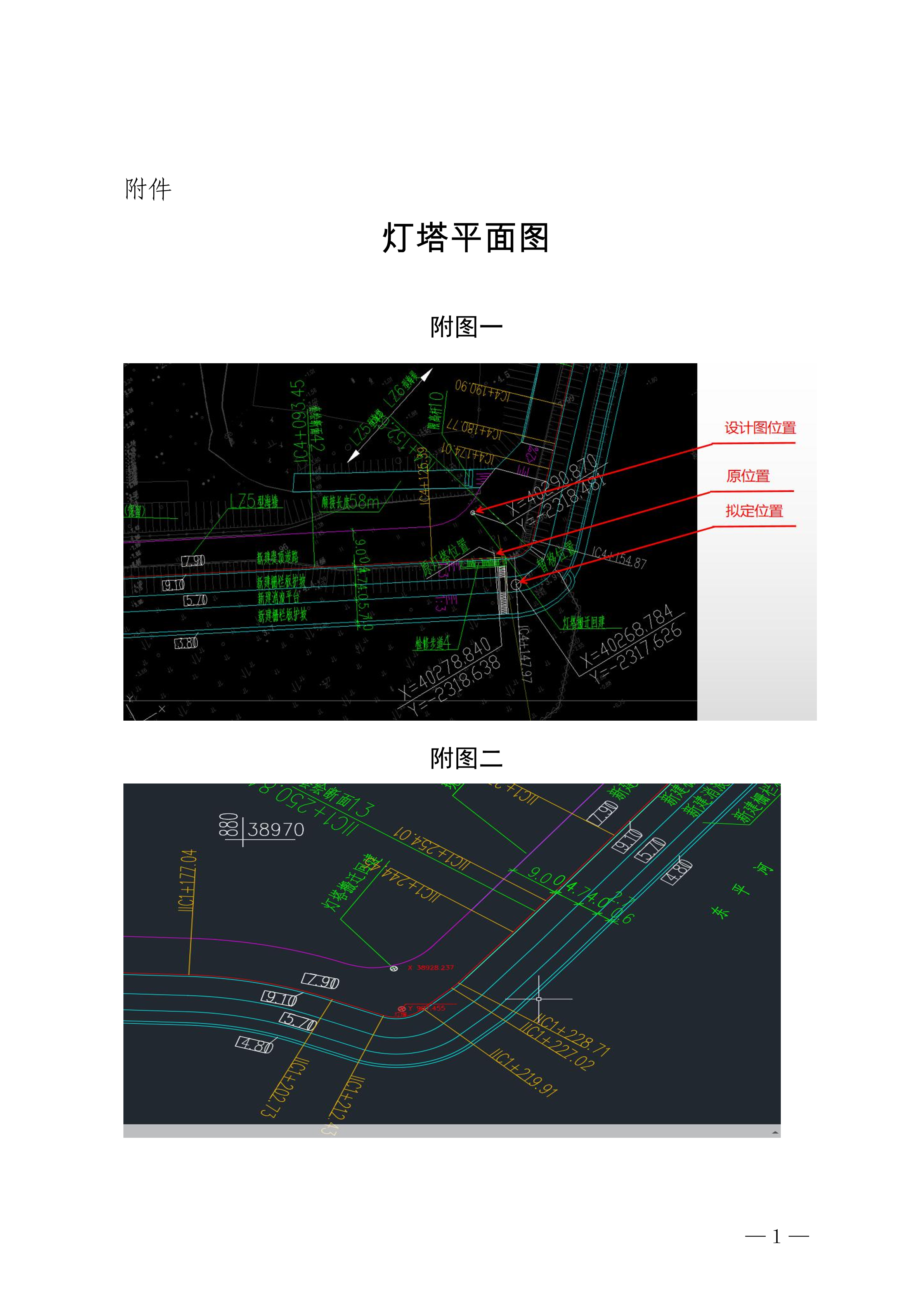

第1座灯塔段:施工范围位于海塘段西起老滧港,东至张网港东侧,里程桩号为IC0+000.00-IC5+011.30,位于张网港西侧对应里程IC4+150位置。现状灯塔位于本标段IC4+147.97处,坐标为X:40278.84、Y:-2318.638,设计图纸要求灯塔搬迁回建位置位于X:40290.870、Y:-2318.481,因该两个位置都位于我们新建道路路幅中,对施工中有影响,经现场复核暂移IC4+147.97新建二级坡处,坐标为X:40268.784、Y:-2317.626),附图一。
第2座灯塔段:施工范围位于东平港水闸西侧,桩号IIC1+212.43,现状坐标为X:38928.2373、Y:907.4549,位置处于防汛墙内侧,在施工范围内,影响到现场正常施工,需要对其搬迁。搬迁回建后的坐标为X:38938.1790、Y:906.0764,附图二。
第3座灯塔段:施工范围位于四滧港西侧桩号0+350西侧灯塔,桩号:K0+350,坐标为X:18048.38、Y:31231.62,现状位置处于防汛墙内侧,在施工范围内,影响到现场正常施工,需要对其搬迁。拟搬迁坐标为X:18071.04、Y:31227.75,附图三。
第4座灯塔段:施工范围位于海塘段西起六滧港,东至奚家港,里程桩号为K06+182.45-K14+450.02,标段位于八滧港涵闸东侧,对应里程K11+680.00位置。现状灯塔位于该标段K11+680.00处,坐标为X:26852.3890、Y:27110.0269,由于设计图纸并未给出具体灯塔搬迁回建位置,根据现场实际情况,建议将灯塔搬迁至J段素砼镇脚外侧处,坐标为X:26841.7201、Y:27113.5824,附图四。
第5座灯塔段:施工范围位于奚家港西侧陈家镇哨所口,奚家港-护鲟路段施工1标A0+150位置,现状防浪墙内侧与现状堤顶土路肩位置,拓宽后现状灯塔位于堤顶道路中央,需要改移该灯塔。现状坐标为X:29370.605、Y:25689.462,灯塔拟搬迁位置坐标为X:29371.850、Y:25683.750,附图五。
由于上述设施由贵中心管理,恳请贵中心同意我委对相关设施进行移位,确保工程顺利进行。
特此函告,请示复。
附件:灯塔平面图
2021年11月4日
上海市崇明区交通委员会办公室 2021年11月5日印发
